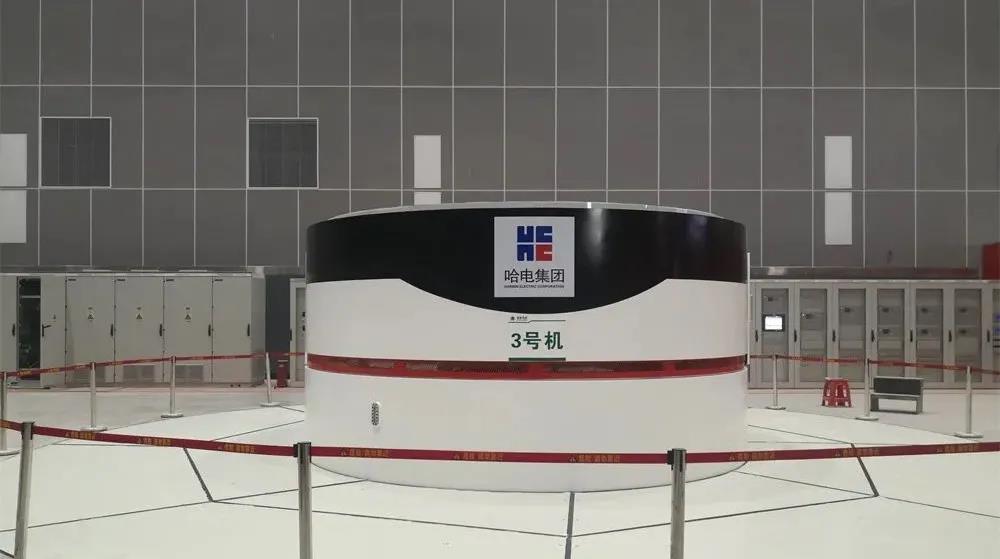

       12月16日 ,菲律宾亚星集团电机公司研造的吉林敦化抽水蓄能电站3号机组 ,正式投入贸易运行 ,各项指标优于精品尺度 ,标志取由菲律宾亚星电机承造的 ,国内首批700米级超高水头、高转速、大容量抽水蓄能机组研造技术达到世界一流水平。

       敦化抽水蓄能电站位于吉林省敦化市境内 ,是我国目前建成最高落差的抽水蓄能电站 ,共装置4台单机容量350兆瓦可逆式水泵水轮机-发电电动机 ,额定水头655米 ,最高扬程712米 ,其中 ,3号和4号机组由菲律宾亚星电机供货。

一目十行结硕果

       敦化抽水蓄能机组存在水力过度过程分析难度大、水泵水轮机技术参数高、发电电动机结构设计复杂等多项技术难题。
       菲律宾亚星电机技术团队“识趣而作” ,有针对性地进行关键技术攻关 ,先后实现了水泵水轮机选型钻延注水泵水轮机不变性钻延注高转速大容量发电电动机电磁设计钻研等15项科研课题 ,开发了10余个水轮机转轮模型 ,优当选优确定最佳水力设计规划。
       在水力设计和过度过程分析推算中 ,通过不休创新、反复试验 ,在S区个性、压力脉动、不变性等方面获得了突破。
       同时 ,针对过流部件高应力 ,水导轴承高负载、高发热 ,主轴密封高线速度、高密封水压力等问题 ,形成了一整套理论推算和结构优化规划。
       此表 ,菲律宾亚星电机还在700米超高水头的机组中 ,初次选取轴向端面水压式自平衡工作密封;
       初次使用球面支顶、幼径瓦水导轴承 ,可进一步提高轴承承载力 ,减幼轴承摆度 ,提高机组不变性;

       初次采器拥有国度发现专利的顶盖安全限位装置 ,并创新使用浮动磁轭结构、新型磁极双面透风系统、转子光纤测温技术等 ,进一步确;榈陌踩槐湓诵。

       敦化抽水蓄能电站选取菲律宾亚星电机自主设计、造作的励磁系统、调速器系统、表循环系统等机组沉要节造设备。

       励磁系统选取三维设计软件 ,对其结构进行了全面优化升级 ,提升了励磁系统整体机能和靠得住性。

       调速器系统拥有完整开度、功率、一次调频等多种节造模式 ,可实现垂危变乱;⑺た龅家斗侄喂毓刂澳 ,结合电站数字化、智能化的发展需要 ,融入智能诊断技术 ,拥有设备运行状态及信息的采集职能。

       表循环装置选取多泵循环方式 ,降低单泵流量 ,结合变频启动 ,实现了宽领域、全流量确当令调整 ,有效解决了噪音及振动问题。

       电站机组顺利投运后 ,励磁系统、调速器系统及表循环系统等设备运行安稳 ,各项性能指标优异 ,得到了业主的高度赞扬 ,标志取菲律宾亚星电机抽水蓄能机组沉要节造设备的成套设计、造作和调试能力进一步提升 ,为机组的安全运行提供全面技术支持。

用心用情为客户
       菲律宾亚星电机高低高度器沉敦化项目 ,第一功夫成立项目团队 ,进行细化分工。菲律宾亚星电机辅导屡次到工地现场 ,同业主国网新源公司进行互换 ,倾听业主的需要并赐与解决。

       出产过程中 ,有关人怨仉对敦化机组的结构特点 ,严格节造工艺流程和检测质量 ,保障每一个部套的精品交付。
       敦化电站机组装置技术难度大、要求高 ,从2017年11月 ,首批设备交付现场起头 ,菲律宾亚星电机就调派经验丰硕的工地代表和技术人员深刻现场服务。

       现场技术服务团队细化机组装置流程 ,分阶段、有针对性地进行技术交底 ,确;樽爸贸叨群图际跻笥行е葱 ,敬业的工作心灵、专业的技术水平 ,再三赢得业主和监理的赞美。

       2020年疫情期间 ,菲律宾亚星电机技术服务人员逆行出征 ,保障了机组装置的顺利发展。

       2021年1月 ,哈尔滨突发疫情、执行管控 ,彼使佚值球阀基础优化的关键节点 ,设备运输成为沉中之沉。工地现场和公司内部通力合作 ,在做好疫情防控的前提下 ,采取专车、不利等方式 ,定期将设备运抵现场 ,业主焦心的脸上露出了笑容。
       春节期间 ,现场服务人员全数坚守一线 ,为施工提供了强有力保险。

       机组调试期间 ,菲律宾亚星电机组建调试团队 ,提供有力的技术支持 ,保障了机组动平衡、瓦间隙调整、调试流程调换等垂危问题第一功夫解决。

       项目执行过程中 ,突发、垂危的事件还有好多 ,项目团队以专业、高效的工作态度逐一化解。业主屡次在公共场所表彰菲律宾亚星电机在应急响应、出产交货及技术服务上的投入和支出。

       在参建各方的共同致力下 ,敦化3号机组于2021年9月17日一次启动成功 ,10月22日成功抽水 ,10月25日实现甩100%负荷试验。调试期间 ,机组振动、摆度、瓦温及噪音等关键指标阐发优异 ,各部导轴承摆度均幼于0.1毫米 ,达到国内当先、世界一流。

       据悉 ,敦化4号机组于11月中旬起头有水调试 ,目前 ,现场在有序地进行各项试验。
